Ensimmäinen Britanniaan rakennettava uusi ydinvoimala maksaa jopa kymmenen miljardia puntaa alun perin suunniteltua enemmän ja kestää kolme vuotta kauemmin, rakentamista johtava yritys on paljastanut kertoo The Times.
Ranskan valtion energiayhtiö EDF on sanonut, että Somersetissa sijaitseva Hinkley Point C alkaa todennäköisesti tuottaa sähköä vasta vuonna 2030.
Viivästykset tarkoittavat, että laitosten kahden reaktorin budjetti on nyt asetettu 31–35 miljardiin puntaan riippuen laitoksen valmistumishetkestä, kun aikaisempi arvio oli 25–26 miljardia puntaa.
Kaikki nämä luvut on kuitenkin vuoden 2015 hinnoissa ilman inflaation vaikutuksia, joka on nostanut kaiken hintaa aina työstä raaka-aineisiin.
Parhaassa tapauksessa ensimmäinen reaktori alkaisi tuottaa sähköä vuoteen 2029 mennessä, EDF sanoi. Toiselle yksikölle ei ole annettu virallista aikataulua.

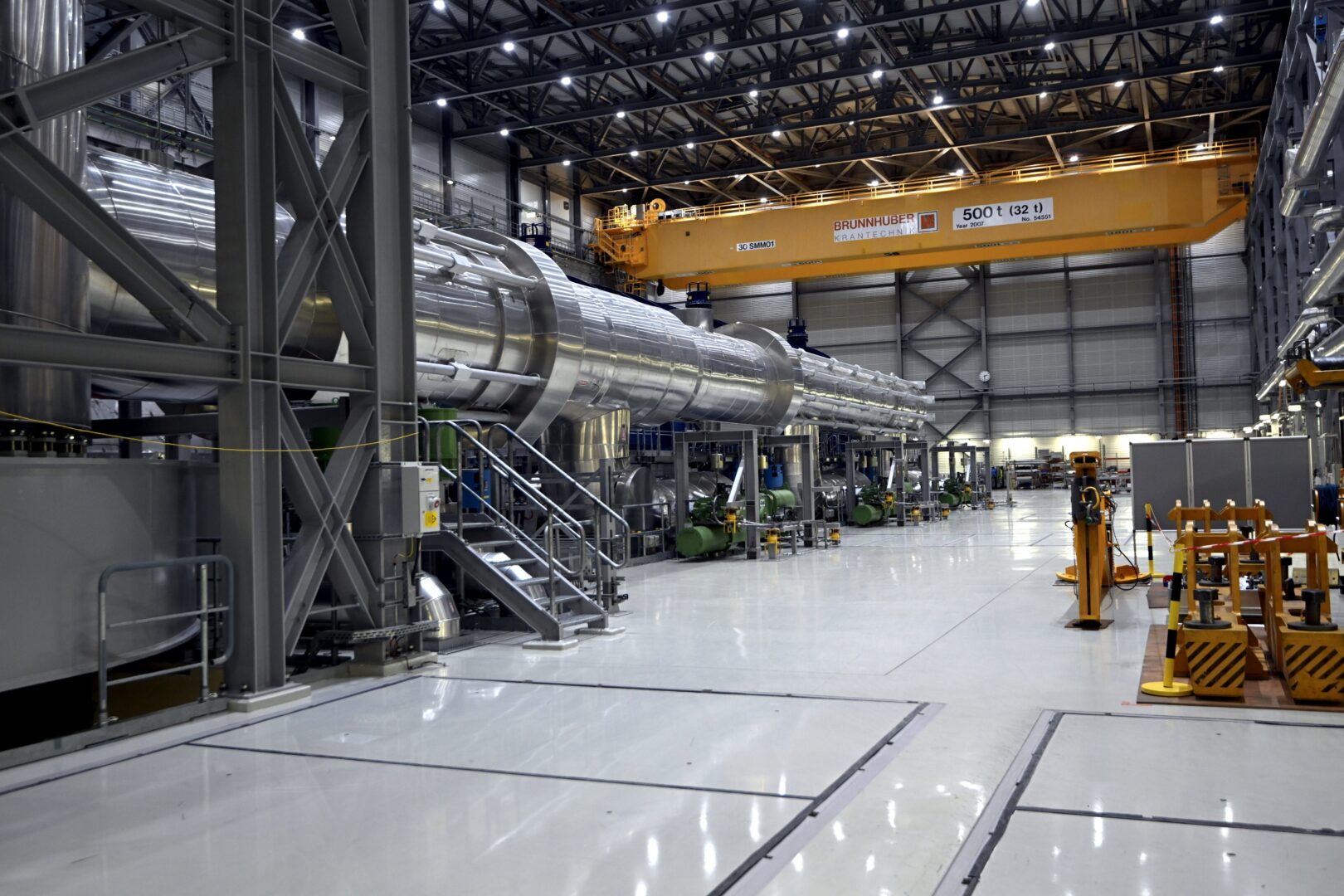

Kehittäjät olivat aliarvioineet viimeisimmän vaiheen, putkistojen ja sähkökaapeloinnin asennukseen tarvittavan ajan.
– Ydinrakennusteollisuuden käynnistäminen uudelleen Britanniassa 20 vuoden tauon jälkeen on ollut vaikeaa, Hinkley Point C:n toimitusjohtaja Stuart Crooks myöntää.
– Ydinvoimataitojen oppiminen uudelleen, uuden toimitusketjun luominen ja työvoiman kouluttaminen on ollut valtava tehtävä, josta muut hyötyvät tulevina vuosikymmeninä. Kuten muutkin suuret infrastruktuurihankkeet, olemme havainneet siviilirakentamisen hitaammaksi kuin toivoimme ja kohtasimme inflaation, työvoima- ja materiaalipulan Covid- ja Brexit-häiriöiden lisäksi, Crooks selittää.
Tarkistetut arviot ovat jopa 16 miljardia puntaa korkeammat kuin kustannusarviot, kun hanke hyväksyttiin vuonna 2016. Alkuperäisen valmistumispäivän piti olla vuonna 2025.
