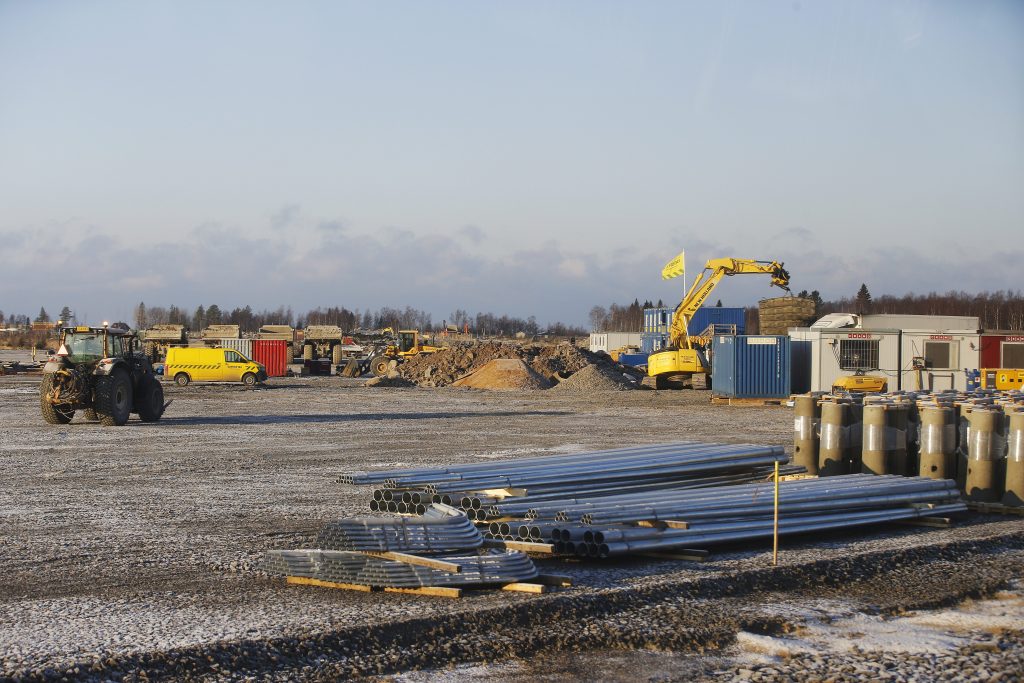

Fennovoima on vastaanottanut uuden arvion Hanhikivi 1 -hankkeen pääetapeista laitostoimittaja RAOS Projectilta, joka on venäläisen Rosatomin tytäryhtiö. Laitostoimittajan mukaan rakentamisluvan saaminen ja rakentamisen alkaminen sijoittuisi vuoteen 2021.
Kaupallisessa käytössä laitos olisi vuonna 2028, kun aiemmin on puhuttu vuodesta 2024.
Fennovoima ja RAOS Project arvioivat, että projektin tarkka aikataulu valmistuu arviolta vuoden 2019 ensimmäisen neljänneksen aikana.
Ydinvoimalaitoksen rakentamisluvan myöntää valtioneuvosto. Luvansaannin edellytyksenä on myönteinen turvallisuusarvio Säteilyturvakeskus STUKilta. Fennovoima toimittaa parhaillaan STUKille ydinvoimalaitoksen suunnitteluaineistoa arvioitavaksi. RAOS vastaa osaltaan rakentamislupaa varten tarvittavan suunnitteluaineiston valmistamisesta ja toimittamisesta Fennovoimalle.
– Suomalaiset turvallisuusmääräykset ovat yksi tiukimpia koko maailmassa ja suunnittelu on kestänyt siksi oletettua kauemmin, Fennovoiman toimitusjohtaja Toni Hemminki sanoo Ylelle.
